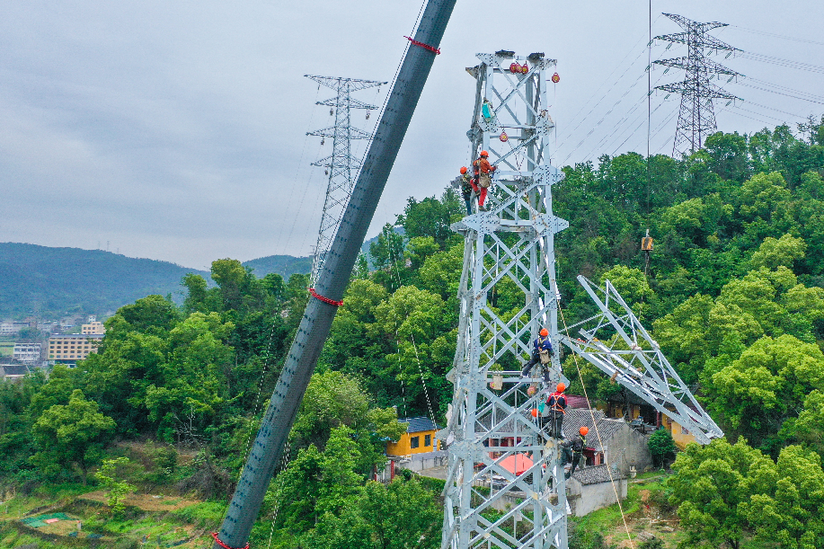

5月1日,國網臺州供電公司的十幾名供電員工熟練地在44.5米的鐵塔上“走鋼絲”,穿梭于鐵塔橫梁上牽引導線,掛在線路上處理連接點……一派熱火朝天的景象。
溫嶺市溫嶠鎮上珙村是杭紹臺鐵路溫嶺牽引站外部供電工程的一處施工場地。當天,上百名供電員工在確保安全和質量的前提下加班加點搶抓工期,為杭紹臺鐵路溫嶺牽引站外部供電工程按下了“快進鍵”。

這幾天,施工人員常常從早上5點進場施工,到天黑才退場。11時左右,室外的天氣已高達到30℃,經過太陽的炙烤,鐵塔的溫度早已比氣溫還高,而他們要幾次上塔下塔,又曬又燙,一個個早已汗流浹背。他們這么趕工期,就是希望保質保量完成任務。
“這個五一,我們的主要工作是進行電纜溝施工和平行掛線,之后進行電纜牽引,確保在5月12日曙光—龍門段順利投運。”國網浙江省送變電工程有限公司臺州項目部管理人員王偉江說。
該工程主要分為上珙—塘嶺、上珙—溫嶺牽引站、曙光一龍門以及兩條專線。而早在4月28日,曙光一龍門段最后一基鐵塔成功組立,這標志著杭紹臺鐵路溫嶺牽引站外部供電工程鐵塔組立已全部完成,進入了架線施工階段。
“為了安全完成進度,我們與時間賽跑,和效率賽跑,人員不夠,就增員,遇到困難,就一起探討解決,采取多地點同步施工的方式,在保安全、保質量、保工期的同時加速推進工程建設。”國網浙江省送變電工程有限公司臺州項目部項目經理夏勝忠說。
據悉,杭紹臺鐵路溫嶺牽引站220千伏外部供電工程是省重點工程,自去年6月全線開工建設以來,工程施工有序快速推進。該工程總投資2.1億元,線路長度35公里,共有114基鐵塔,主要沿山體走線,路經溫嶺7個鎮(街道)和新區,計劃到今年9月份建成投運,為杭紹臺高鐵溫嶺牽引站通電試車和最終通車做好充分準備。
面對工期緊,任務重,國網浙江省送變電工程有限公司從去年就努力克服各種困難,精心組織,倒排工期,下大力氣全面推進工程建設。而作為屬地公司的國網溫嶺市供電公司則抽調精干力量,與沿線各鎮、街道干部一起進村入戶做深做細周邊居民工作,全力做好工程沿線的用地政策處理和建設協調,保障工程順利推進。
為確加速推進工程建設,這個“五一”假期,他們將堅守崗位,緊鑼密鼓地?fù)屪スて?,?jì)劃對該工程進行投運前的自查自修以及消缺工作,確保如期完成投運,讓備受廣大市民關注的浙江“1小時交通圈”加速從藍圖“駛向”美好現實。( 來源: 新華網王新斌 李攀璐 張丹瑩)
